春回大地,奮進正當時。今年以來,德新鎮緊緊圍繞高質量發展目標,搶抓施工黃金期,黔南抽水蓄能電站、黃龍山風電二期、燕子洞(幽蘭谷)洞穴探險項目等一批重點項目正向著既定目標全力沖刺,掀起了新一輪的建設熱潮。在黔南抽水蓄能電站項目建設現場,工程正如火如荼建設中。

坐落在貴定縣德新鎮曉豐村的一等大(1)型工程——黔南抽水蓄能電站項目正安全有序建設中,電站總裝機1500MW,建成后將承擔貴州電力系統調峰、填谷、儲能、調頻、調相和緊急事故備用等重要任務,年調峰電量達17億千瓦時,每年可節約標煤約65萬噸,減少二氧化碳排放約161萬噸,是助力“雙碳”目標、保障電網安全核心的“超級充電寶”。

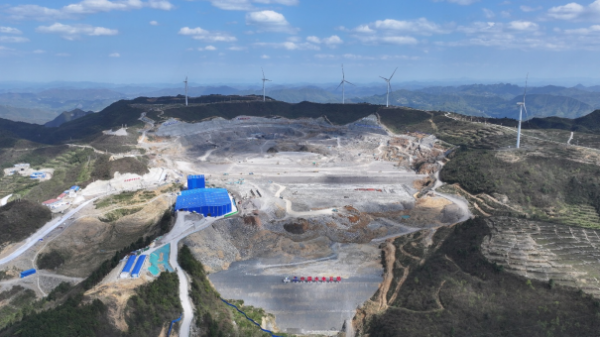

目前,上水庫庫盆庫岸邊坡開挖已全部完成,累計完成土石方開挖401.62萬立方米,整體完成率達87.9%。堆石壩工程穩步推進,目前已填筑至1586.0米高程,最大填筑高度41米,累計填筑131.64萬立方米,完成率約73%。引水隧洞上平段2#施工支洞開挖完成300m,完成率52.7%。進出水口開挖完成,2#隧洞連接段開挖完成44.5m,完成率52.3%。調壓井道路路基開挖填筑完成,正在進行路面基層施工。上水庫砂石加工系統、混凝土拌合系統、充電站等臨時輔助設施建設完成,瀝青混凝土拌合站正在進行骨料倉建設及場坪基礎施工。 |
