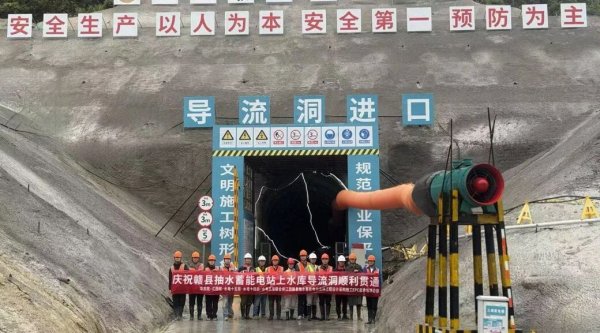

4月22日,隨著最后一段巖體爆破,公司承建的江西贛縣抽水蓄能電站上水庫工程導流隧洞正式實現提前8天安全順利貫通,標志著導截流工程取得了階段性突破,為后續主體工程施工奠定了堅實基礎。

江西贛縣抽水蓄能電站是國家“十四五”重點能源項目,項目建成后,可穩定電力供應、帶動就業增收,完善基礎設施、提升防洪與保供能力,助力節能減排,優化能源結構,為贛南蘇區振興提供綠色能源支撐。

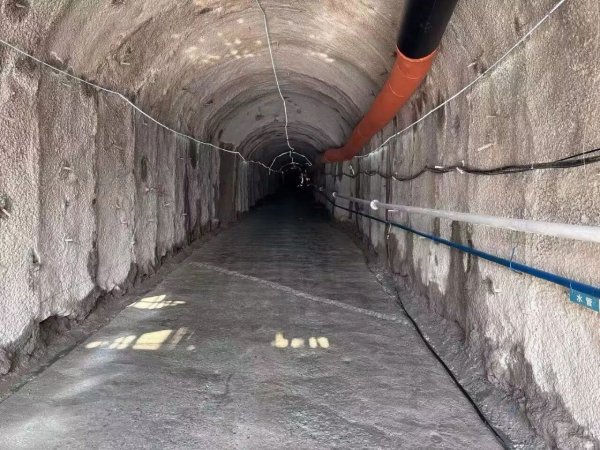

上水庫導流隧洞洞身全長672.38米,洞身狹小,地質條件復雜,洞身圍巖以Ⅲ類為主。由于洞身斷面受限,施工空間極為局促,大型設備無法進場,只能采用人工配合小型挖掘機、裝載機的“窄巷作戰”模式。空間“錙銖必較”,機械像“穿針引線”,這不僅導致施工效率大打折扣,材料和噴錨等設備運輸也成了難題。

面對施工困難,項目部始終堅持“安全第一、質量至上、科學施工、高效推進”的原則,與各方參建單位組建隧洞開挖技術攻堅小組,定期開展討論會,全程開展地質超前預報,精準探測圍巖狀況,動態跟進優化施工方案與爆破參數。施工過程中,嚴格執行“短進尺、弱爆破、強支護、快封閉、勤量測”的施工方法。面對所處地區雨季降水量大、時間長,項目部與洞挖班組協調合作,實行24小時輪班作業制度,全面搶抓施工窗口期,在保障施工安全與工程質量的前提下,最終按期實現導流隧洞全線貫通的目標。
下一步,項目部將以此為新起點,迅速轉入洞身襯砌等后續施工環節,全力保障工程履約。 |
