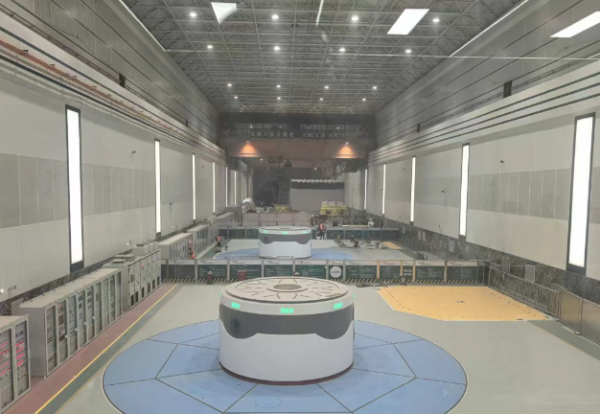

春潮涌動千帆起,攻堅奮進正當時。4月16日,省重點項目河北易縣抽水蓄能電站2號機組正式進入15天考核試運行,標志著河北易縣抽水蓄能電站已經進入了機電安裝工程的關鍵攻堅階段。

河北易縣抽水蓄能電站項目總投資80.22億元,電站總裝機容量為1200兆瓦,額定水頭354米,安裝4臺單機容量300兆瓦可逆式水泵水輪機組。電站主要由上水庫、輸水系統、地下廠房系統、下水庫等建筑物組成。
截至目前,河北易縣抽水蓄能電站2號機組試運行數據顯示,各項關鍵指標均優于國標,2號機組預計將于5月1日正式投入商業運行。已投運的河北易縣抽水蓄能電站1號機組,累計抽水108次,發電153次,抽水小時數超610小時,發電小時數超630小時,累計發電量超1.45億千瓦時。

據悉,今年河北易縣抽水蓄能電站四臺機組將全部投產發電。全面投產后,對于河北南網加快優化能源結構、保障電力安全可靠供應、促進新能源高水平消納具有重要意義。 |
