“五一”前夕,三峽集團西北地區首座抽水蓄能電站——甘肅張掖抽蓄電站傳來好消息:施工難度極大的地下廠房開挖施工已進入最后的沖刺。
“按照施工計劃,我們將在5月中旬完成地下廠房全部開挖作業,隨后就會啟動廠房混凝土澆筑施工,這也意味著張掖抽蓄電站將在5月邁入主體工程建設新階段。”三峽集團所屬三峽建工張掖抽蓄項目部主任唐道初表示。

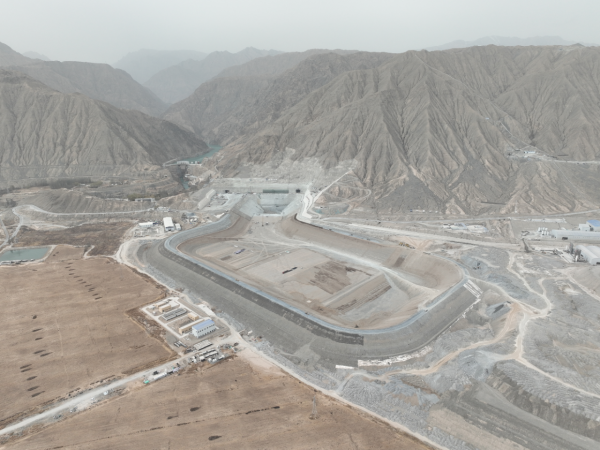

▲ 2026年4月,航拍張掖抽蓄電站上水庫施工現場。本文攝影:孫愷
張掖抽蓄電站地處甘肅省張掖市西南的祁連山北麓,引水發電系統采用全地下式布置。電站地下廠房長177.5米、寬28.5米、高58.1米,于2024年4月啟動開挖。
項目建設面臨復雜地質條件考驗。工程區域巖體主要為層狀變質粉砂巖,在地下洞室開挖過程中易發生掉塊、片幫等現象,開挖支護施工安全管控難度大。張掖抽蓄項目部多次組織專家咨詢會議,深入研究開挖支護施工的重點難點,并組織參建各方及時優化調整施工措施及施工工藝。
“我們在原錨噴支護設計基礎上,先后增加了大量的錨桿、錨索及混凝土加強支護措施,僅主廠房就累計布置了900余束錨索,廠房上下游邊墻如同打滿了密密麻麻的‘大鉚釘’。”張掖抽蓄項目部工程師王振輝說。

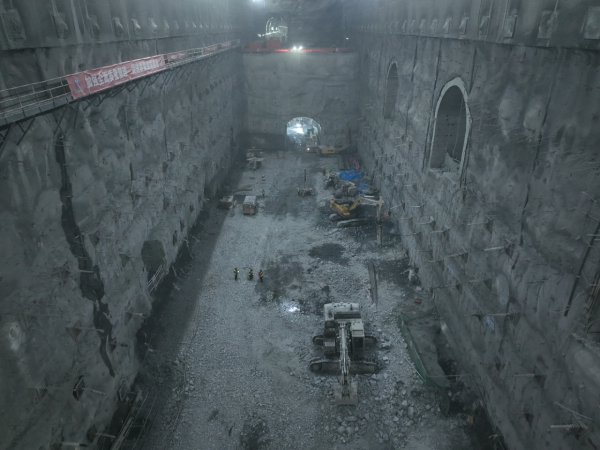

▲ 張掖抽蓄電站地下主廠房正在進行最后一層的開挖施工。
張掖抽蓄項目部推行網格化管理,分區分片安排專人包保負責,在實現定點定責的同時,與施工單位、監理單位的現場管理人員組成專班,共同破解現場施工作業難題。除了地下廠房有序開挖,其他作業面的進度也在穩步推進。
“為確保項目順利推進,我們也在同步進行上、下水庫瀝青混凝土面板鋪筑的準備工作,計劃在今年入冬前基本完成鋪筑。”張掖抽蓄項目部工程師鄒德濤介紹。

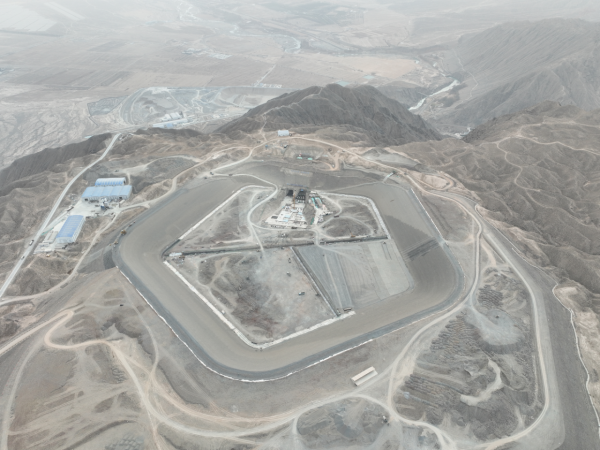

▲ 航拍張掖抽蓄電站下水庫,瀝青混凝土面板鋪筑各項準備工作有序開展。
張掖抽蓄電站是國家《抽水蓄能中長期發展規劃(2021—2035年)》“十四五”重點實施項目,共規劃安裝4臺單機35萬千瓦可逆式水泵水輪發電機組,總裝機容量140萬千瓦。項目建成后年發電量達16.37億千瓦時,相當于節約標準煤約85.64萬噸,減少二氧化碳排放約257.6萬噸。電站將承擔甘肅電網調峰、填谷、儲能、調頻、調相、緊急事故備用等任務,建成后將成為甘肅電網和河西地區清潔能源外送基地安全穩定運行的可靠支撐點,助力區域新能源開發與地方經濟社會高質量發展。 |
